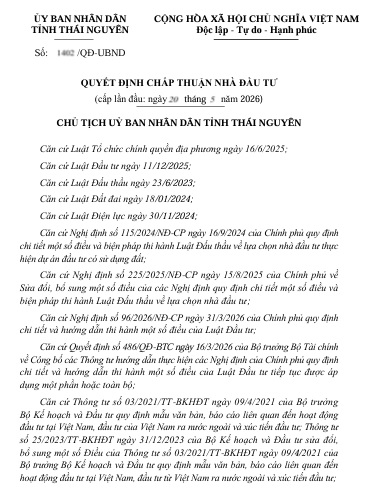

Ngày 20/05/2026, UBND tỉnh Thái Nguyên đã ban hành Quyết định số 1402/QĐ-UBND về chấp thuận đầu tư cho Công ty CP điện gió Thiên Long - Bắc Kạn với nộ dung cụ thể như sau:
Tên nhà đầu tư: Công ty CP điện gió Thiên Long - Bắc Kạn
Giấy chứng nhận đăng ký doanh nghiệp số 4700288260 đăng ký lần đầu ngày 03/6/2022, đăng ký thay đổi lần 2 ngày 28/03/2025 do phòng Đăng ký kinh doanh Sở Tài chính tỉnh Thái Nguyên (trước đây là Sở Kế hoạch và Đầu tư tỉnh Bắc Kạn) cấp.
Mã số thuế: 4700288260.
Địa chỉ trụ sở: Số 78 đường Nguyễn Văn Thoát, Phường Bắc Kạn, tỉnh Thái Nguyên.
Điện thoại: 024 2222 7979 Email: info@thienlongrenewable.com
Vốn đầu tư của dự án: Sơ bộ vốn đầu tư thực hiện dự án là 4.442 tỷ đồng (Bằng chữ: Bốn nghìn, bốn trăm bốn mươi hai tỷ đồng), trong đó:
- Vốn góp của nhà đầu tư: 666,3 tỷ đồng (Bằng chữ: Sáu trăm sáu mươi sáu tỷ ba trăm triệu đồng).
- Vốn huy động: 3.775,7 tỷ đồng (Bằng chữ : Ba nghìn bảy trăm bảy mươi lăm tỷ bảy trăm triệu đồng).
Diện tích đất sử dụng: 19,95 ha.
Địa điểm thực hiện: Các xã: Tân Kỳ, Côn Minh, Xuân Dương, Yên Bình, Thanh Thịnh, Chợ Mới
Tiến độ thực hiện dự án:
a) Tiến độ góp vốn và huy động các nguồn vốn:
- Vốn góp
|
TT
|
Tên nhà đầu tư
|
Số vốn góp
|
Tỷ lệ (%)
|
Phương thức góp vốn (*)
|
Tiến độ góp vốn
|
|
VNĐ
|
Tương đương USD
|
|
1
|
Công ty cổ phần điện gió Thiên Long - Bắc Kạn
|
666.300.000.000
|
25.373.192
|
100%
|
Góp vốn bằng tiền
|
Hoàn thành Quý IV/2028
|
- Vốn huy động (dự kiến): 3.775,7 tỷ đồng (Bằng chữ : Ba nghìn bảy trăm bảy mươi lăm tỷ bảy trăm triệu đồng).
b) Tiến độ xây dựng cơ bản và đưa công trình vào hoạt động hoặc khai thác vận hành
- Giai đoạn chuẩn bị dự án: Quý II/2025 - Quý I/2027;
- Giai đoạn thực hiện dự án: Quý I/2027 - Quý III/2028;
- Giai đoạn kết thúc xây dựng: Quý IV/2028;
- Thời gian đưa dự án đi vào hoạt động: Quý IV/2028.
Thời hạn hoạt động của dự án: 50 năm, kể từ ngày nhà đầu tư được cấp có thẩm quyền quyết định giao đất, quyết định cho thuê đất, quyết định chuyển mục đích sử dụng đất.
